路基坡面防护的步骤有哪些呢?今天小编来聊一聊,下面一起看一下吧。
路基坡面防护是防止土质或风化岩石的冲刷或剥落采取的措施,起到保护边坡的整体稳定性,同时还可以美化路基和协调自然环境。

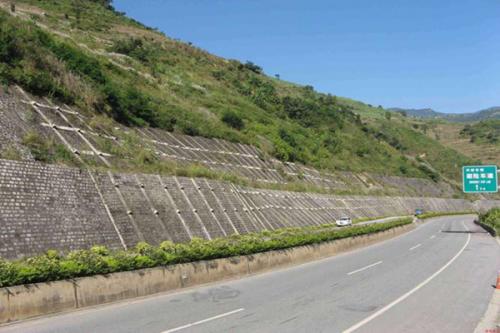

路基坡面防护采用比较多的一种是拱形骨架防护,其施工过程主要分为以下8个步骤。
1、平整边坡
采用人工对交验后的坡面进行修正、整平,清楚坡面危石、松土、填补坑凹等,要求坡面平整、 密实,线形平顺。
2、测量放样
测量放线前,工程部测量人员要根据涵洞位置并考虑混凝土踏步位置整体布拱,在所有拱圈位置确定后才能根据里程位置精确放线。
根据测放的里程桩现场排出骨架位置,撒白灰线标示, 排出骨架位置后, 要对相邻的里程桩再次进行闭合测量。确认无误后方可进行基槽开挖。
3、骨架基槽开挖
根据施工控制桩拉线,定出拱架的轮廓, 拱形骨架用石灰划出,准备开挖拱架沟槽。采用人工或小型挖机开挖沟槽,根据设计控制线进行开挖,线形平顺,槽底平整、密实无松散,尺寸、高程、坡度等检测指标要满足设计及规范要求。
4、砂垫层铺设
在基槽开挖完成后,消除基地松散结构,并进行洒水,在基地平整、密实后即可进行砂垫层的铺设。砂垫层铺设使用土工布铺底,并且防止其他杂物污染砂浆, 不得直接倒在土基上使用,厚度为10cm,铺设平整、密实。
5、拱圈预制块铺设
预制块自下而上进行铺设在砂浆垫层上安装预制块。施工时必须挂线砌筑,保证线性平顺、砌体平整,与坡面紧密结合。
为有效的让上下左右砌筑块体材料之间的连接更为牢固,砌筑过程中及时勾缝,勾缝采用同标号水泥砂浆,缝宽 1cm,做成“凹缝”,缝宽要求均匀、直顺。
拱圈施工时,边坡急流槽和检查踏步一并配合施工需,将急流槽和检查踏步设置于拱间处以利于排水。
6、设置伸缩缝
沿路线纵向每隔3~ 4 个拱圈设伸缩缝一道, 伸缩缝设置在拱顶预制块附近, 铺砌预制块时用木板隔开,施工完成后用浸沥青麻絮填塞密实,填塞深度不小于10cm。
7、骨架养生
完成的拱形骨架护坡及时养生,进行覆盖洒水,保持现浇砼、勾缝砂浆湿润。
8、拱架内植草绿化
拱形骨架预制块铺砌完成, 待拱架具有一定强度后,进行客土回填,并对土进行夯实,注意培土顶面低于骨架3~5cm, 之后在骨架内三维网植草绿化,采用人工撒播的方式,撒播草种后在坡体表面撒5cm厚细粒客土并洒水湿润避免草种受雨水冲失或烈日暴晒。
